一、SMT贴片打样快速入门

简而言之:  就是 帮您焊好常用元件,到手即可用,而且是机器焊接,工业级的品质。

1.下订单流程:  简单来说 其实只需要这么两步流程:

(1) 下PCB (线路板) 订单

(2) 下SMT (贴片) 订单

2.需要您准备什么物料?

答: 什么物料都不用您准备, 包料

(1) 元器件: 不需要您提供, 提供所需元器件

(2) PCB (线路板): 使用PCB订单.

3.需要您准备什么文件?

答:

方式1: 最简单的方式:可以仅提供一份<PCB源文件>,就能加工

(1) 下PCB (线路板) 订单时需要: <PCB源文件>的文件.

(2) 下SMT(贴片)订单时 选用 系统生成的 <BOM (材料清单)> 和 <坐标文件>, 即可. 但帮您导出这两份文件支持的格式不多,目前系统有支持: Altium Designer, Protel 99SE, PADS 源文件.注释:PCB源文件中需要填写正确的元器件参数

方式2: 使用 <Gerber格式> + <BOM (材料清单)> + <坐标文件>, 主流EDA工具一定是能导出这些文件的, 例如LCEDA.

(1) 下PCB (线路板) 订单时需要: <Gerber格式>的文件

(2) 下SMT(贴片)订单时 选用 您生成的 <BOM (材料清单)> 和 <坐标文件>

4.SMT (贴片)需要几天完工呢?

单说SMT (贴片) 的话, 我们的工期还是比较快的. 根据我们的统计90%订单能在半天内完成贴片.

由于 我们在加工PCB (线路板) 的同时也在同步准备SMT(贴片)所需要一些配套资料,例如准备元器件, 准备SMT钢网等.   实际上我们是在同步准备所需的材料. 所以总的工期也是很快速的.

为了方便.这里绘制了一张草图(甘特图) 辅助理解, 下图举例一个2层板的工期:

SMT交期如下图:

 5.SMT (贴片) 是怎么收费的呢?

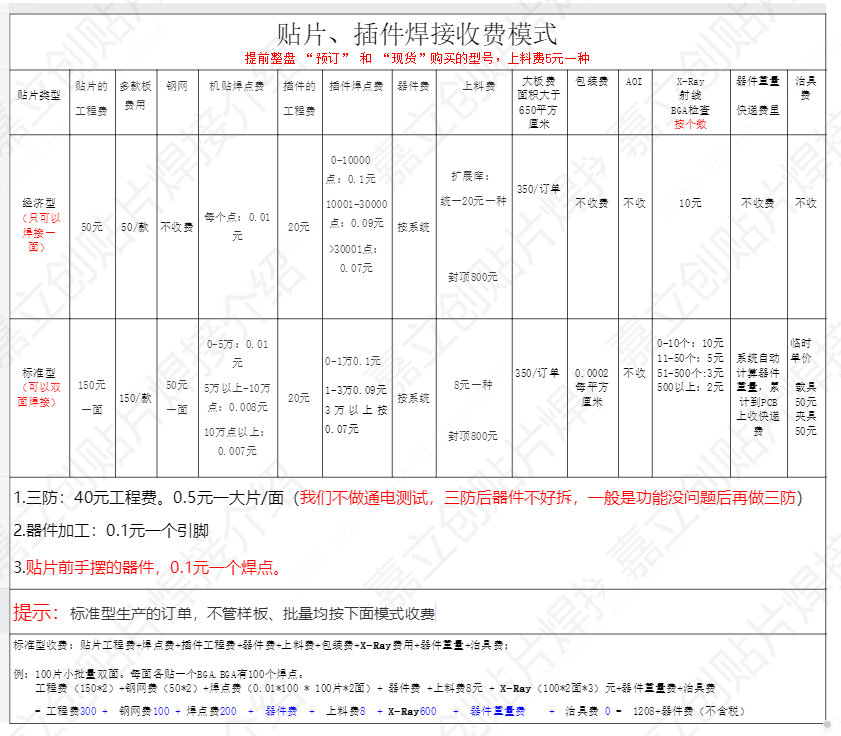

经济型与标准型具体收费明细如下图:

(提示:标准型生产的订单,不管样板、批量均按上面模式收费)

标准型收费:贴片工程费+焊点费+插件工程费+器件费+上料费+包装费+X-Ray费用+器件重量+治具费;

例:100片小批量双面。每面各贴一个BGA.BGA有100个焊点。

工程费(150*2)+钢网费(50*2)+焊点费(0.01*100 * 100片*2面)+ 器件费 +上料费8元 + X-Ray(100*2面*3)元+器件重量费+治具费

= 工程费300 + 钢网费100 + 焊点费200 + 器件费 + 上料费8 + X-Ray600 + 器件重量费 + 治具费 0 = 1208+器件费(不含税)

 SMT打样下单视频:

    【教程】SMT贴片打样 下单视频教程.

    SMT下单步骤教程初级版

互动评论 85
注意:此留言仅作为 与客户日常交流之用,回复不是很及时,急切问题请联系我司工作人员处理!
登录注册 后才可以留言哦!
客户(5***7G) 2025-08-09 14:26:03
1
单板就可以贴片吗?还是要做拼版?

官方工作人员(后台回复) 2025-08-11 09:26:18

尊敬的客户您好!单板拼板都可以做贴片,但是标准型的话单板需要7*7厘米以上,然后需要加工艺边和MARK点才可以贴片!

客户(9***5A) 2025-08-05 15:42:55
0
假如在 打了PCB 5片,贴了2片,还剩3片,这3片后期再贴, 是否认可这PCB?
官方工作人员(后台回复) 2025-08-05 18:15:35

尊敬的客户您好!您下单可以选择“暂不贴装,先帮我存在 ”选项, 帮您真空储存,后续您需要下单了可以选择补焊,详细操作您不会的可以群里咨询您的业务专员。

客户(4***1A) 2025-06-09 09:46:58
2
贴片板子的最小尺寸要求是多少?
官方工作人员(后台回复) 2025-06-09 13:35:49

尊敬的客户您好!贴片经济型最小尺寸限制是按照PCB下单最小尺寸限制来3MM,贴片标准型这边的话是需要板子达到7*7厘米以上的。

客户(9***9A) 2025-04-13 17:25:35
0
至少要下单5张板子吗,能不能就smt一个板子
官方工作人员(5***61) 2025-04-23 10:38:36

您好,很抱歉,目前SMT是最少2片起贴,PCB是五片起。

客户(7***8A) 2025-03-31 19:01:20
0
有指导吗?需要代工
官方工作人员(5***61) 2025-04-01 09:22:33

您好,请问需要什么帮助,是下单操作么还是其它方面;可在小助手SMT订单,SMT列表右上方有一个下单帮助联系人电话,可致电此电话联系您的SMT专员协助。

客户(7***2A) 2025-03-14 14:47:50
0
已经在 打好PCB板寄回来了,发现需要 帮忙焊接一些器件,这种可以寄回去帮忙处理吗
官方工作人员(5***61) 2025-03-15 11:14:48

您好,可以在对应的PCB订单选择改为需要SMT,按步骤操作,具体可联系您的SMT业务专员吴春霞小姐。

客户(7***0A) 2024-12-06 01:10:17
0
有些属于预留部位不用贴片的,这种要如何设置标记?还有就是内含商场下架停产芯片的如何贴片(其他渠道购入的)?
官方工作人员(后台回复) 2024-12-06 13:43:29

尊敬的客户您好!您下单上传坐标和清单,下单没匹配上选上的我们是不会贴的。另外一些特殊的器件我们没有的您可以下单匹配的时候选择邮寄,到时候邮寄来 焊接。

客户(7***3A) 2024-12-04 21:37:05
0
请问类似LED工牌(胸牌),有几百上千个0402或者0603 led贴片,也是按文中算法吗?
官方工作人员(后台回复) 2024-12-05 18:20:22

尊敬的客户您好!不太理解您说的这个按文中算法是什么意思,这边马上电话联系您,了解您的意思后对应做出解答。

客户(4***2A) 2024-11-30 10:55:47
0
没有下过单怎么估价  我老板有点想法

官方工作人员(后台回复) 2024-12-02 11:16:46

尊敬的客户您好!需要您先下一个PCB订单选择需要SMT,然后在去下SMT下单,上传您的坐标文件和BOM清单,进行匹配器件,匹配完成生成订单就可以看见价格了。详细我这边叫您的专属客服联系您。

客户(8***5A) 2024-11-29 00:46:22
0
接插件也要收上料费吗?
官方工作人员(后台回复) 2024-11-29 18:52:01

尊敬的客户您好!插件的是没有换料费的哦
